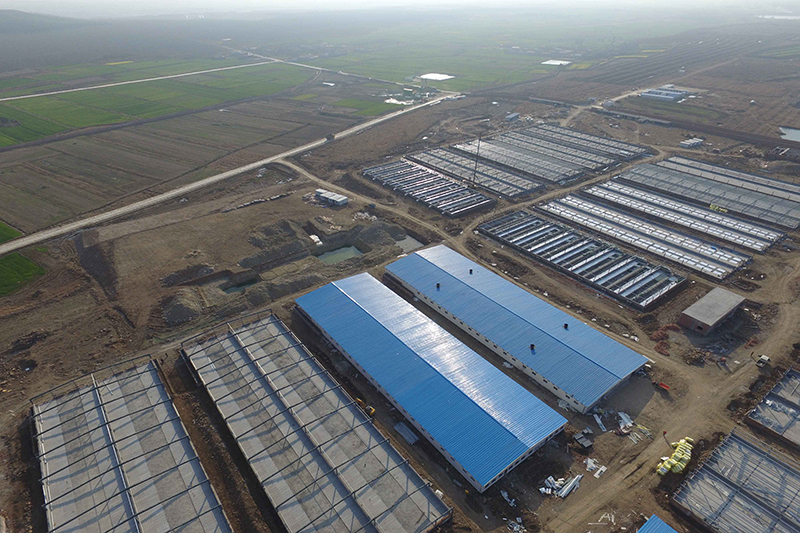

金沙城娱乐农牧二期长龙山项目年出栏30万头生猪养殖基地(2017年3月8日施工进度)

2017年3月8日施工进展:

综合公寓楼:安装9-11层钢柱;
办公楼和博物馆:已完成一层顶板浇筑;
南区育肥区:土建:三标:10栋屋架全部完成,漏粪板完成8栋,室内地坪已完成8栋;四标:22栋漏粪板下地坪已全部完成,10栋漏粪板已完成,2栋已全部完成(10、21),室内地坪已完成6栋;五标:17栋漏粪板全部完成,室内地坪已完成9栋,2栋全部完成(38、39);
北区母猪区:1#舍室内压顶完成,准备粪坑墙体,抹灰;2#、7#、8#、9#、12#、13#、17#、18#已经装猪;3#具备装猪条件;4#、5#金沙城娱乐安装玻璃钢梁;6#安装外墙板;16#、21#、22#外墙板安装;26#安装栏卫;
洗浴中心:南区:正在粉刷室内外墙面;北区:外墙饰面,室内铺地砖;
污水处理中心:南区:污水池土建已完工,设备房已砌筑完毕;

供水中心:10号交工。
